Co dalej z gazyfikacją Karsznic?
Zastanawiają się mieszkańcy tego zduńskowolskiego osiedla po ostatnim spotkaniu z przedstawicielami Spółki Gazowniczej w Łodzi w tej sprawie. Okazało się bowiem, że sieć gazowa ma być rozbudowana, ale nie do końca tak, jak by to chcieli mieszkańcy oraz władze miasta.
- To nie było pierwsze spotkanie, tylko trzecie. Poprzednie skutkowały porozumieniem trójstronnym i protokołami uzgodnień. Osoba, która z ramienia spółki gazowniczej przybyła na spotkanie w Karsznicach zupełnie zmieniła wcześniejsze ustalenia (…) Decyzje jakie nam zakomunikowano są niekorzystne dla mieszkańców oraz dla zarządcy drogi. Usłyszeliśmy, że nie będzie objęta siecią gazową część ulic: Borowej, Jodłowej, Spółdzielczej. Nie ukrywamy, że jako Powiatowy Zarząd Dróg zamierzamy te ulice przebudować i chcielibyśmy, żeby sieć gazowa była wybudowana wcześniej. Informacja, że to w niczym nie przeszkadza i że najwyżej wrócimy do tematu po pięcioletnim okresie gwarancji i wybuduje się tam gazociąg, nie rozwiązuje żadnych problemów (…) Na tym spotkaniu pojawiło się około 350 osób zainteresowanych przyłączeniem się do sieci. Nie wyobrażam sobie jak takie gremium może nie przemówić do rozsądku łódzkiej gazowni - powiedział nam Piotr Pacelt, dyrektor Powiatowego Zarządu Dróg w Zduńskiej Woli, który uczestniczył w spotkaniu w Karsznicach.
O sprawie gazyfikacji zduńskowolskich osiedli m.in. dyskutowano podczas ostatniej sesji Rady Miasta Zduńska Wola. W wystąpieniach obywatelskich głos zabrała Marianna Dzieran, przewodnicząca Wspólnoty Lokalnej Osiedla Karsznice, która zaapelowała do władz miasta o zorganizowanie kolejnego spotkania, bo mieszkańcy są zdezorientowani.
- Pani przybyła na spotkanie do Karsznic w pierwszych zdaniach stwierdziła, że spółka nie posiada odpowiedniej ilości gazu, aby mogła go rozprowadzić do naszego osiedla. Tak odczuwają to mieszkańcy. Dlatego prosimy o zorganizowanie kolejnego spotkania, żeby przedstawiciele spółki odpowiedzieli na konkretne pytania norujące mieszkańców, chcących po prostu przyłączenia się do sieci - podkreśliła w swoim wystąpieniu Marianna Dzieran.
- Wydawało się, że wszystko idzie w dobrą stronę, będzie główna nitka gazowa, będzie rozszerzenie sieci. Wiele osób pobrało stosowne wnioski, natomiast okazało się, że w sieci brakuje gazu, jak powiedziała na spotkaniu przedstawicielka spółki. To są jakieś kpiny. Trudno jest mi powiedzieć jaki szczebel decyzyjny reprezentowała ta pani, która pojawiła się na spotkaniu w Karsznicach. Tej sprawy nie można tak zostawić i uruchomimy wszelkie możliwości, żeby doprowadzić sprawę do końca - zapewnia prezydent Zduńskiej Woli Konrad Pokora.
Jak udało nam się ustalić, na najbliższej sesji zduńskowolscy radni miejscy mają przyjąć oficjalne stanowisko miasta w tej sprawie, a my w związku z zaistniałą sytuacją zwróciliśmy się do Polskiej Spółki Gazownictwa z kilkoma pytaniami dotyczącymi planów rozbudowy sieci gazowej w Zduńskiej Woli. Poniżej publikujemy ich treść.
- Jakie są dokładne plany rozbudowy sieci gazowniczej w Zduńskiej Woli? Które osiedla i ulice zostaną w najbliższych latach wyposażone w sieć?
- Na jakim etapie są obecnie prace projektowe związane z rozbudową sieci?
- Czy jeżeli mieszkańcy wyrażą chęć, składając np. odpowiednie wnioski, jest możliwość rozbudowy sieci o kolejne ulice? Jakich formalności muszą dopełnić?
- Czy jeżeli dana ulica jest już ujęta w Waszym projekcie rozbudowy sieci w Zduńskiej Woli, to czy będzie ona gazyfikowana w całości. Chodzi tutaj m.in. o ulicę Spółdzielczą?
Na zadane pytania otrzymaliśmy odpowiedź od Artura Michniewicza, rzecznika prasowego spółki (pisownia oryginalna):
Szanowny Panie Redaktorze,
Polska Spółka Gazownictwa sp. z o.o. Oddział Zakład Gazowniczy w Łodzi systematycznie rozbudowuje sieci gazowe w Zduńskiej Woli. Działamy w oparciu o prawo energetyczne i prawo budowlane, finansując rozbudowę gazociągów w 100 proc. ze środków własnych. Obecnie z wybudowanych 35 km gazociągów korzysta 546 klientów, choć dostęp do gazu ziemnego ma większa liczba mieszkańców. Do istniejącej sieci gazowej możemy przyłączyć w kilka miesięcy nawet ponad 600 nowych klientów.
Uruchomienie przez PSG rozbudowy gazociągów w Zduńskiej Woli o długości około 21 km na lata 2018-2020 to realizacja strategii wynikającej z założeń polityki energetycznej Rządu RP. Naszą działalnością wpisujemy się również w programy walki ze smogiem takie jak „Czyste Powietrze&rdquo, które pomogą poprawić jakość życia mieszkańców.
Obecnie realizujemy gazyfikację Osiedla Złota, które terminowo i zgodnie z zawartymi umowami o przyłączenie zakończymy na sezon grzewczy 2019/2020. Zadanie obejmuje budowę około 5,7 km gazociągu dla około 66 przyłączy. Już na tym etapie prac (obecnie wykonano 4 km gazociągu dla 33 przyłączy) wszyscy mieszkańcy Osiedla Złota mogą składać wnioski o warunki przyłączenia.
Przystąpiliśmy również do realizacji gazyfikacji Osiedla Azaliowa, gdzie wybudujemy 770 m gazociągów i 26 przyłączy z terminem wykonania na przełomie 2019/2020 roku.
Kolejnym zadaniem jest gazyfikacja Osiedli Nowe Miasto i Karsznice, gdzie zamierzamy zaprojektować i wybudować ponad 15 km gazociągów dla około 250 klientów. Ten gazociąg to szansa dla obszarów przemysłowych miasta. Jest to pierwszy element gazyfikacji południowo wschodniej części Zduńskiej Woli.

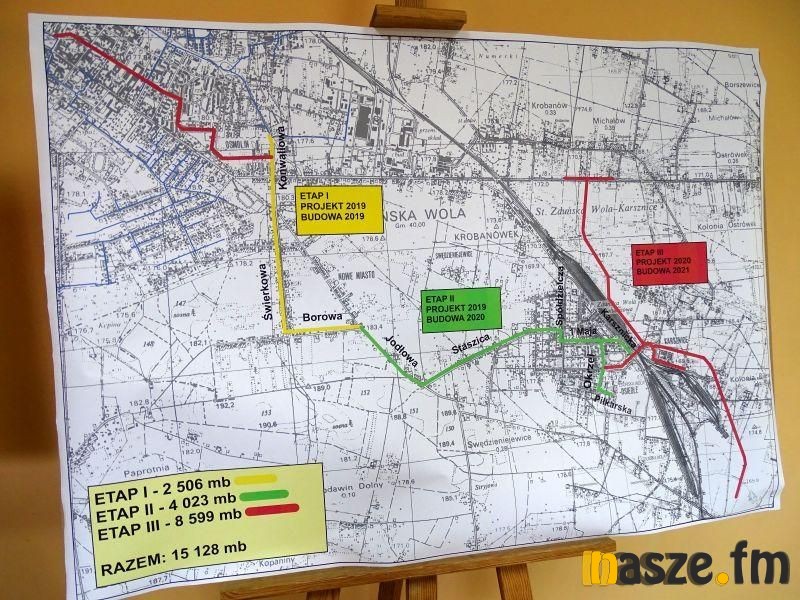

Zadanie zgodnie z harmonogramem podzielono na kilka etapów. W uzgodnieniu z powiatem i miastem najpierw zostanie wykonana sieć gazowa przed planowanymi modernizacjami pasów drogowych. Na etapie projektowym jest 6,5 km sieci gazowej. Obecnie wpływają do nas wnioski o przyłączenie do sieci gazowej od mieszkańców posesji zlokalizowanych wzdłuż trasy projektowego gazociągu, z którymi będziemy zawierać umowy o przyłączenie.
Z docierających do nas informacji wynika, że także pozostali mieszkańcy, których ulice nie są ujęte w pierwszym etapie gazyfikacji, również chcieliby składać wnioski o przyłączenie do sieci gazowej. Bardzo dziękujemy za zainteresowanie naszą inwestycją. PSG w ramach możliwości będzie określać warunki i dalej rozbudowywać sieć gazową. Najistotniejszym aspektem jest realizacja pierwszego etapu, czyli budowa 15 km sieci gazowej. Dopiero wtedy będziemy mogli dokładnie określić czas realizacji kolejnych etapów inwestycji, w tym budowy gazociągu na przykład w ulicy Spółdzielczej, które obecnie jedynie częściowo zakwalifikowała się do I-go etapu projektowanej inwestycji.
